防微杜渐,做好基坑排水全攻略
发布人:admin 发布日期:2017-05-26 浏览次数:1820次

导言

基坑施工是工程建设的基础内容,对于基坑的排水降水工作万万不得掉以轻心,否则会危及施工安全。我们总结整理了相关知识点,下面与您分享。



钢板桩支护

施工时考虑打设、挖土、地下结构、回填、拔除板桩过程,先进行测量放线→打钢板桩→开挖至基底→施工钢筋混凝土底板与导墙→施工外壁防水层→回填土方→施工外壁防水层→再次回填土方→施工上部池壁与顶板外壁防水层→回填后拔除拉森钢板桩。



基坑外排水

(1)沿基坑四周设置深沟槽,沿沟槽边设3%坡比,每隔50m砌筑一口集水井,上部盖钢筋网片。

(2)在过栈桥和路口埋设直径300mm的钢管排水,浇筑在路底。

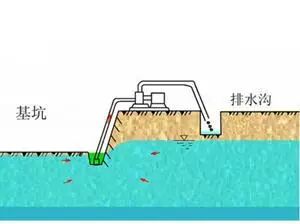

坑内明排水

(1)坡顶设置1m宽泛水坡,坡度3°~5°。

(2)基坑底设置排水沟和集水井,设置在基础轮廓线与围护桩内边线之间,沿围护桩布置。

(3)集水井底铺设碎石或卵石,防止泥砂堵塞水泵,并在排水沟进入集水井部位设滤网。

(4)开挖土方期间,分级设置排水沟与集水井,落实有组织排水。

(5)基坑排水时注意检查,杜绝回流或倒灌。



经常性排水

基坑经常性排水包括地基渗水、雨水、施工用水,并考虑暴雨偶然性因素。

(1)通过前期设置的降水井完成日常地基渗水排水;

(2)根据招标文件资料计算天然降雨平均降雨量,结合最大日降雨强度计算最大排水强度;

(3)估算混凝土施工期等工程的施工用水量,计算相应小时弃水量。



应急处置措施



边坡滑移

前期防范措施如下:确保边坡上部干燥,保质保量设置截水沟,并做好上部排水;如已出现滑坡,须将钢管插入边坡,形成临时的抗滑移面,以钢管为抗滑移键,并留设临时泄水孔。



基坑漏水

(1)出现漏水时,首先须进行封堵抢险,并查明渗漏位置,可在坑外相应位置压密注浆止水。

(2)拆除封堵时注意原出水处是否反复。

(3) 轻微渗漏也可插引流管,严重时应立即回填,坑外坑内同时处理,并可适当延长降水时间、增设井点降水。


Copyright © 2016-2025 All rights reserved.    版权所有:PA视讯集团(中国区)-官方网站
地址:安阳市林州市林州建筑总部大厦M006号    电话:16756627777    传真:16756627777    技术支持:中域在线
在线客服
热线电话
16756627777
16756627777
16756627777

微信扫一扫
